一、总体完成情况
完成情况:
1、火葬场:(1)火化车间、焚烧车间一层模板、架子拆除完成80%。火化车间瓦屋面完成80%,焚烧车间一层填充墙砌体完成30%。
(2)解剖间室内预埋管道施工完成70%。
(3)悼念厅、公厕填充墙砌体施工完成60%。
2、进场道路:(大门)进场道路右侧土方外运、左侧打破碎。
3、1#地块骨灰存放室继续开挖平场。
推进评价:正常
二、2月17日完成情况
1、火葬场:(1)火化车间、焚烧车间一层模板、架子拆除完成60%。(2)解剖间室内预埋管道施工完成30%。(3)悼念厅、公厕填充墙砌体施工完成35%。
2、进场道路:(大门)进场道路右侧土方外运、左侧打破碎。
3、1#地块骨灰存放室继续开挖平场。
三、次日推进计划:
1、火葬场:(1)火化车间、焚烧车间一层模板、架子拆除全部完成。火化车间主体填充墙砌体完成30%。焚烧车间填充墙砌体完成80%。(2)解剖间室内预埋管道全部完成。(3)悼念厅、公厕填充墙砌体施工完成80%。
2、进场道路:(大门)进场道路右侧继续土方外运、左侧打破碎。
3、1#地块骨灰存放室继续开挖平场。
四、存在问题或需要解决事项
(1)地块一养鸡场急需搬迁。坟墓、民房拆迁。
(2)养鸡场电线杆和电线过低严重影响现场施工

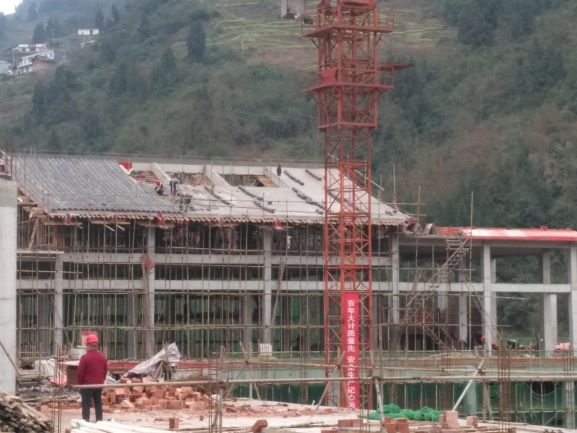

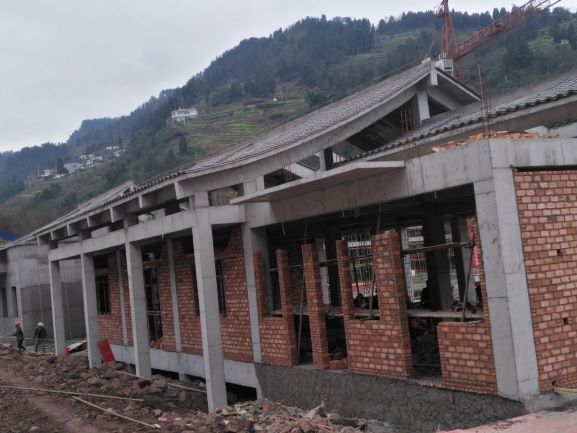

五 、施工现场图
