欢迎来到古蔺县兴城城市投资建设经营有限公司

人才招聘 | 联系方式

首页 >  行业动态  >  项目管理
2月18日殡仪服务中心工作推进情况
来源: 古蔺县兴城城市投资建设经营有限公司      发布时间:2019-02-19 09:37:52

           一 、总体完成情况

工期要求:2019320

完成情况:累计完成81.6%(悼念厅共6个,目前1#4#5#吊唁厅已完成贴砖,2#吊念厅一层完成贴砖。3#主体完成,大厅二层砖砌体。5#厅主体外墙完成,6#悼念厅主体外墙完成,综合楼斜屋面完成。)

推进评价:和倒排工期相比较,评价为基本正常。

二、18日情况

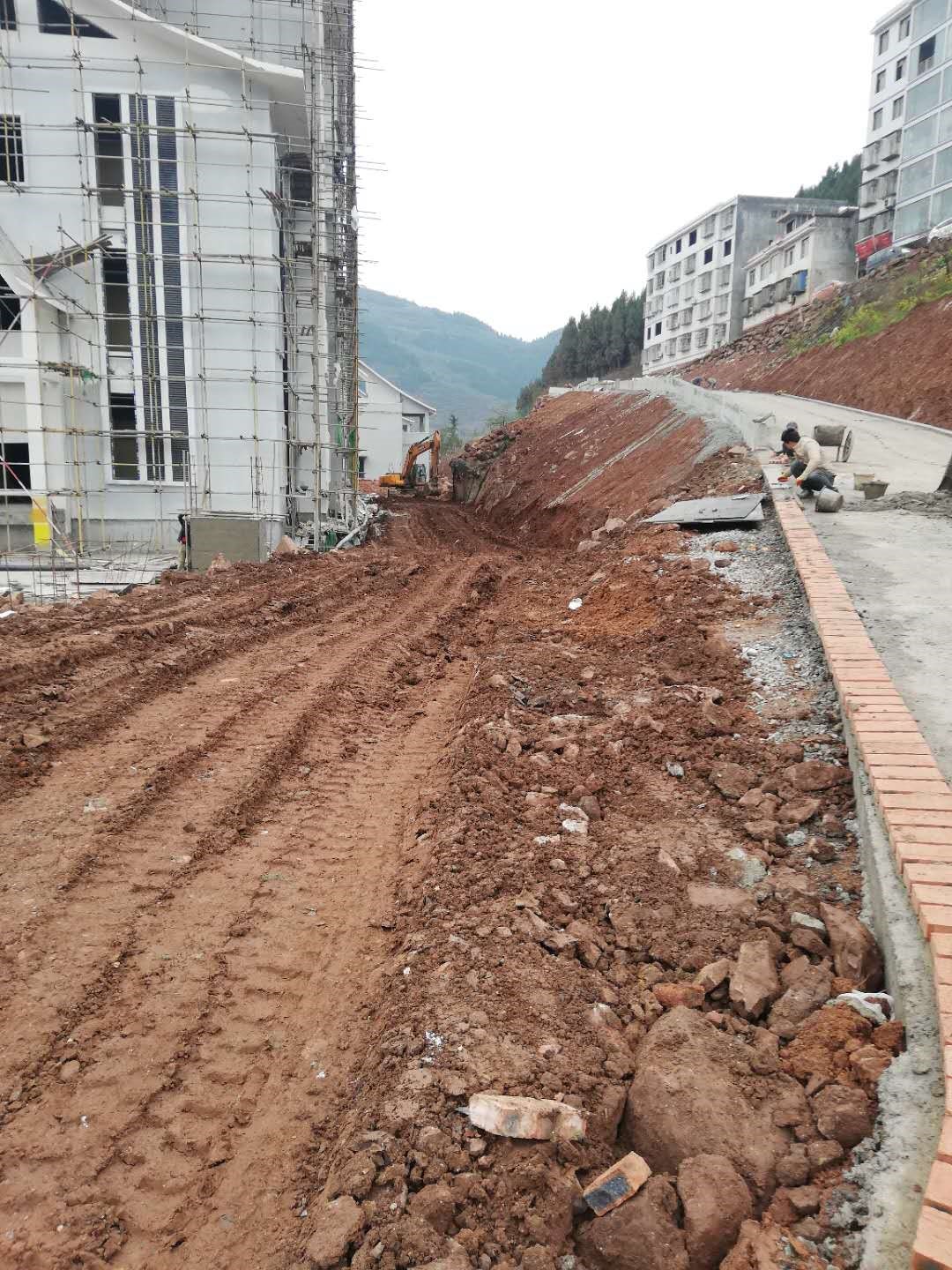

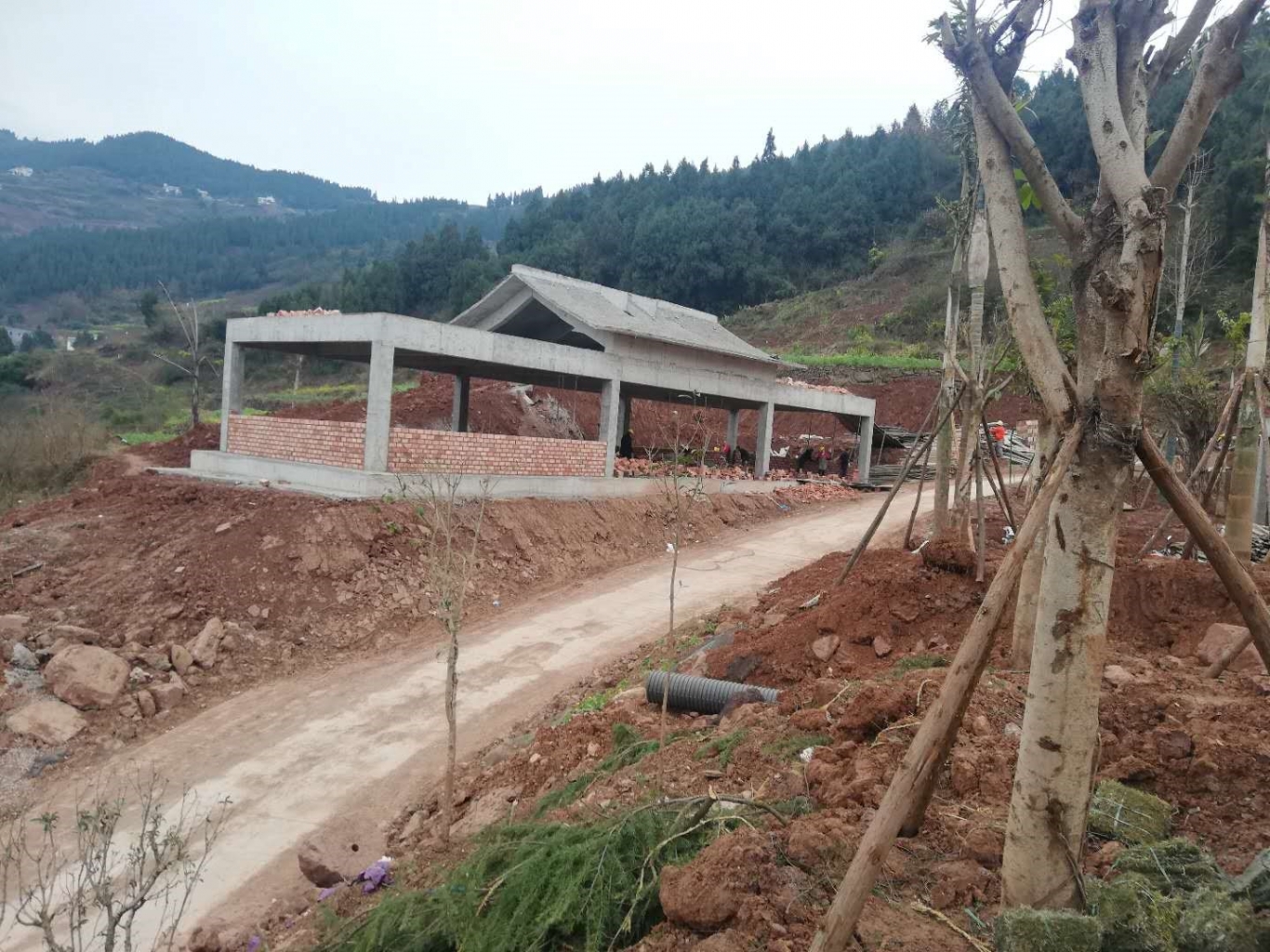

工程推进情况:1、综合楼外墙真石漆完成40%,小斜坡盖瓦完成80%,四层贴砖完成18%,接待大厅墙体贴砖完成,六楼会议室贴砖完成70%,空调三楼安装完成80%2、综合楼电梯安装完成20%3、道路做沥青边挡。4、吊念厅安装空调完成87%54号吊念厅完成二楼吊顶20%5、雨污管道施工。6、桥梁河道清理。7、天然气挖管沟。8、综合楼后回填,综合楼前清理建渣。9厕所砖砌体。

施工组织情况:木工18人,防水5人,电梯安装3人人,泥工20人,消防15人,空调安装10人。

达标评价:基本达标

次日推进计划:1、综合楼一层大厅仿瓷施工。2、回填土方。3、空调安装.
