3月12日殡仪服务中心工作推进情况
来源: 古蔺县兴城城市投资建设经营有限公司
发布时间:2019-03-13 09:15:03
一、总体完成情况
工期要求:2019年3月20日
完成情况:累计完成88.7%(悼念厅共6个,目前1#、2#、3#、4#、5#、6#吊唁厅已完成贴砖,吊念厅二层吊顶完成。综合楼主体完成,一二三层餐厅贴砖完成,四五楼层贴砖完成)
推进评价:和倒排工期相比较,评价为基本正常。
二、12日情况

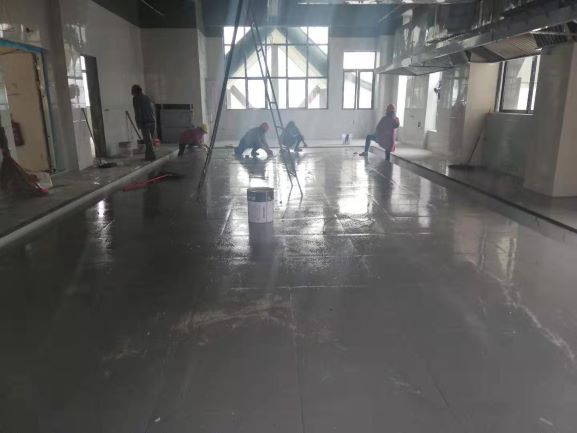

工程推进情况:1、综合楼四五楼安装洁具,五楼办公室家具安装、门安装、灯具安装、清理卫生,电梯安装门框,楼梯间刮白,厨房卫生清理。2、1-6安装窗子。3、公共厕所贴砖完成30%。4、车库雨棚钢架施工。5、水景贴砖。6、化粪池浇筑砼。7、负一层做地坪漆。8、铺装大门入口处。9、下午3台挖机清理河道。10、箱变到场。
施工组织情况:木工15人,泥工15人,消防13人。附属景观5人,铺装5人。
达标评价:基本达标
次日推进计划:1、四五层安装洁具。2、大门入口铺装。3、厕所贴砖。
