西区枢纽园区(客运站和公交换乘站)项目工作简报
-
简报时间:2019年9月10日(天气:上午-阴,下午-晴)
七冶建设集团:
一、施工工作情况:
客运站:
1、发车位雨棚钢梁吊装焊接
2、发车区公厕贴墙砖
3、洗车台基础混...
2019-09-12 10:01:06
-
扶贫产业园区(二期)项目工作简报
-
简报时间:2019年9月10日(天气:阴)
中建鸿腾:
一、施工工作情况:
1、1号楼一层、二层腻子施工,
消防安装,室内电梯材料进场
三层砌体施工、打磨梁板,二层二次结构支模板
四层...
2019-09-12 09:58:54
-

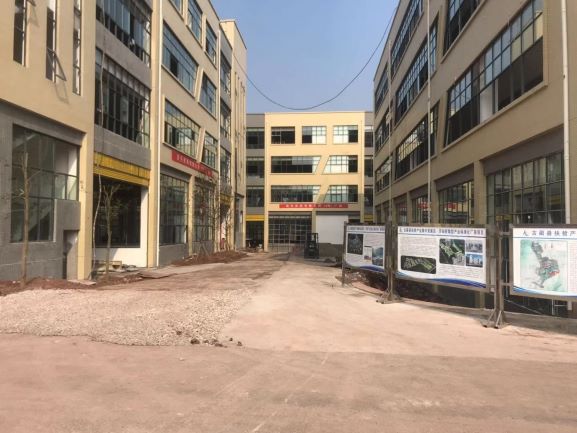

3月12日工作推进情况(扶贫产业园区日报)
-
一、总体完成情况
完成情况:完成食堂主体及装饰工程。完成办公楼主体7层及装饰工程的95%。完成宿舍楼主体11层及装饰工程的85%。完成1号厂房主体4层及装饰工程的85%。完成2号厂房主体4层及装饰工程的90%。完成3号厂房...
2019-03-13 09:53:27
-
3月12日工作推进情况 (公墓和火葬场项目)
-
一、1、火葬场:
(1)火化车间贴外墙保温板完成70%,外墙腻子完成40%,烟道防火砖砌筑基本完成。
(2)焚烧车间
(2)解剖间安装设备。
&n...
2019-03-13 09:50:43
-
3月12日殡仪服务中心工作推进情况
-
一、总体完成情况
工期要求:2019年3月20日
完成情况:累计完成88.7%(悼念厅共6个,目前1#、2#、3#、4#、5#、6#吊唁厅已完成贴砖,吊念厅二层吊顶完成。综合楼主体完成,一二三层餐厅贴砖完...
2019-03-13 09:15:03
-
