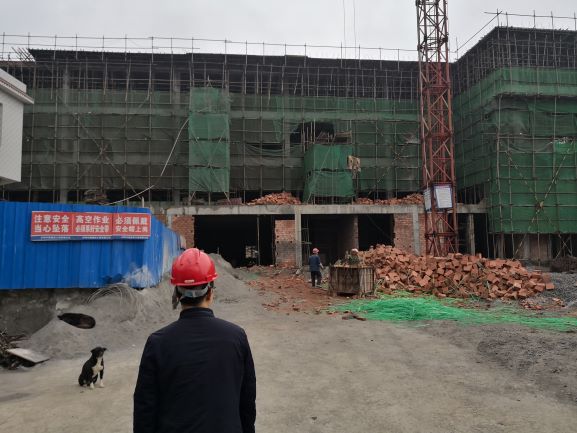

2月26日扶贫产业园工作推进情况
-
一、总体完成情况
完成情况:完成食堂主体及装饰工程。完成办公楼主体7层及装饰工程的95%。完成宿舍楼主体11层及装饰工程的85%。完成1号厂房主体4层及装饰工程的80%。完成2号厂房主体4层及装饰工程的85%。完成3号厂房...
2019-02-27 09:23:48
-
2019年2月26日殡仪服务中心工作推进情况
-
一、总体完成情况
工期要求:2019年3月20日
完成情况:累计完成84.3%(悼念厅共6个,目前1#、2#、3#、4#、5#、6#吊唁厅已完成贴砖,其中1...
2019-02-27 09:15:57
-
2月20日工作推进情况
-
一、总体完成情况
完成情况:完成食堂主体及装饰工程。完成办公楼主体7层及装饰工程的95%。完成宿舍楼主体11层及装饰工程的85%。完成1号厂房主体4层及装饰工程的75%。完成2号厂房主体4层及装饰工程的85%。完成3号厂房...
2019-02-21 10:01:33
-

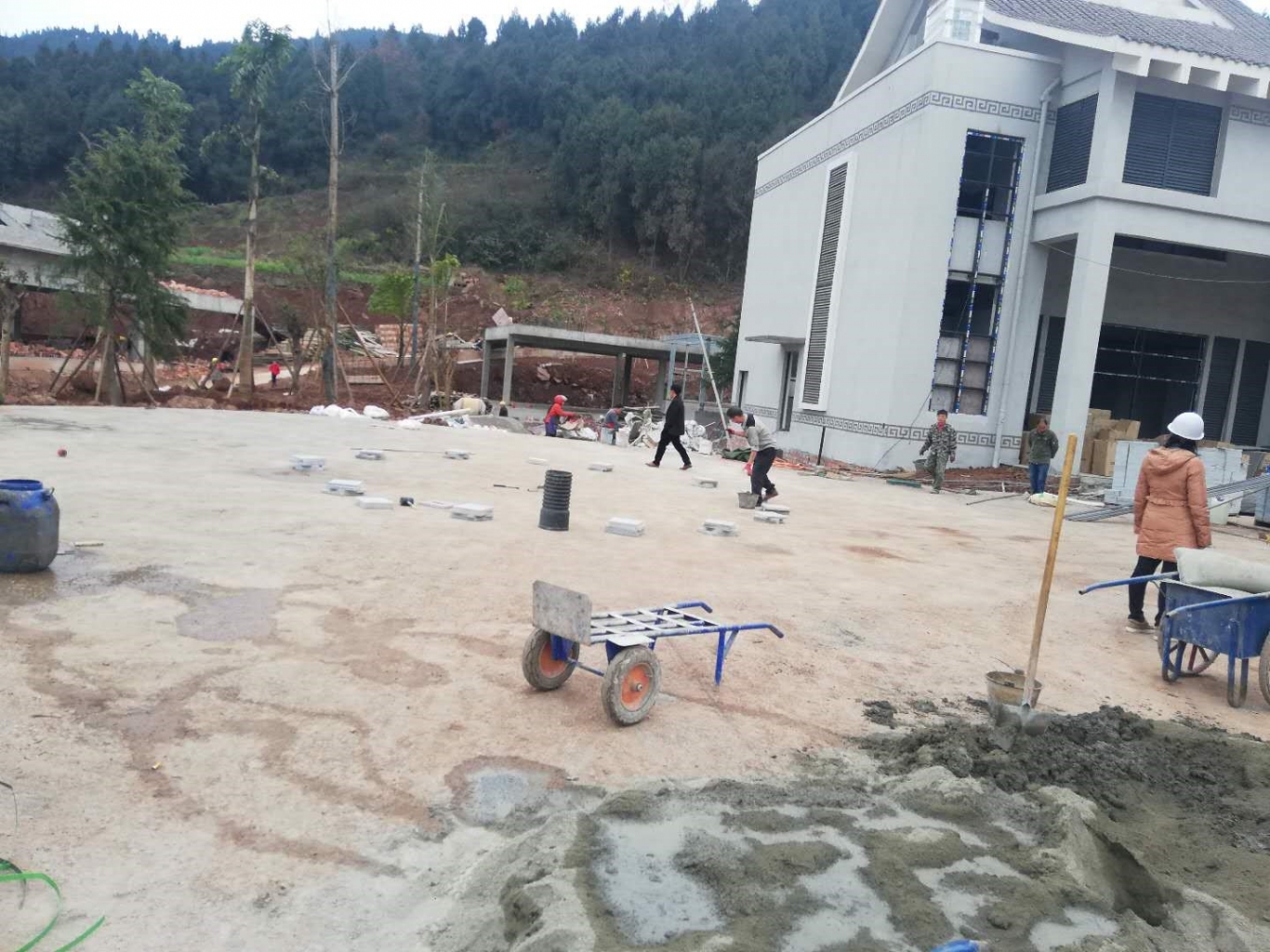

2月18日殡仪服务中心工作推进情况
-
一 、总体完成情况
工期要求:2019年3月20日
完成情况:累计完成81.6%(悼念厅共6个,目前1#、4#、5#吊唁厅已完成...
2019-02-19 09:37:52
-

2019年2月18日公墓和火葬场日报
-
一、总体完成情况
完成情况:
1、火葬场:(1)火化车间、焚烧车间一层模板、架子拆除完成80%。火化车间瓦屋面完成80%,焚烧车间一层填充墙砌体完成30%。 ...
2019-02-19 09:15:03
-

凯旋城
-
2号楼外墙漆施工,室内安装施工,3、4、39、40号楼主体封顶室内装框。19-27号楼租户装修,室外总平施工
...
2018-12-07 09:57:47
-

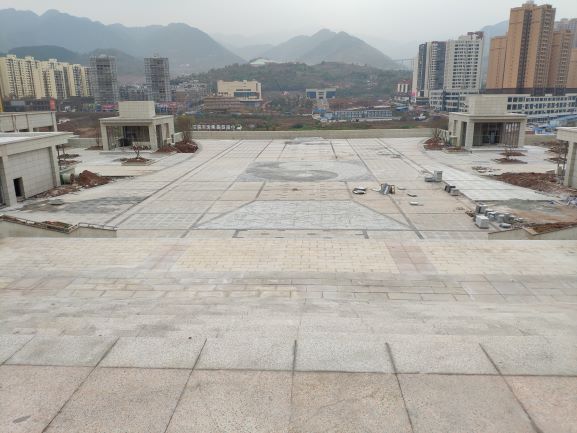

民生广场
-
民生广场 已完成总工程量的92%,主体工程已完成100%,外装已完成96%,内装已完成75%,附属工程已完成45%。
...
2018-12-07 09:50:21
-
兴龙公园
-
兴龙公园 已完成总工程量的80%,展览馆主体工程已完成100%,展览馆外装已完成97%,内装已完成85%;1#车库主体已完成100%;附属工程已完成50%。...
2018-12-07 09:45:33
-

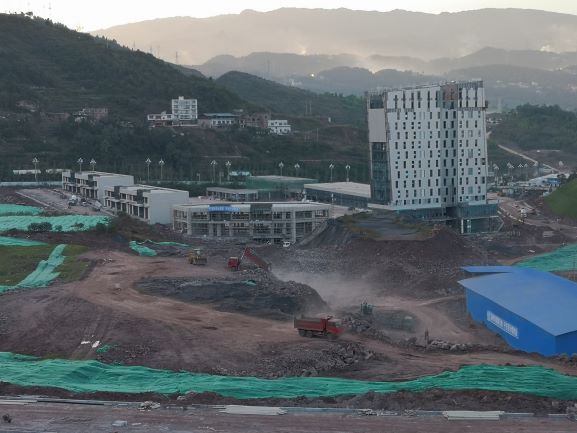

西区枢纽园区(客运中心及公交换乘中心)
-
西区枢纽园区(客运中心及公交换乘中心) 已完成总工程量的91%,主体工程已完成100%,外装已完成95%,内装已完成70%,附属工程已完成55%。
&nbs...
2018-12-07 09:39:51
-

石屏养老康复中心
-
石屏养老康复中心 已完成总工程量的40%,医院主体工程已完成100%。
2018-12-07 09:37:24
-

石太公路
-
石太公路 已完成总工程量的45%,路基土石方工程已完成75%。
 ...
2018-12-07 09:19:12
-
蔺洲大道一期进度(2018年12月7号)
-
蔺州大道一期 已完成总工程量的20%,路基土石方已完成挖方340万立方,填方40万立方,雨水管道完成800米,污水管道完成860米。
...
2018-12-07 09:09:22
-
商业街片区
-
2018-09-25 10:07:11
-
齐安宫片区
-
2018-09-25 10:05:49
-
滨河景观
-
2018-09-25 09:39:05
-
兴龙公园
-
2018-09-25 09:37:42
-
西区枢纽园区
-
 ...
2018-09-25 09:36:41
